NOORDHORN verandert: Weekbericht Prov. Groningen + tunnelontkistingstaferelen – Foto’s 6 februari 2014 (’s morgens)

Vrijdag 7 februari 2014, bijna 12.00 uur

Eerst het informatieve weekbericht (van Yvonne Arnst, Provincie Groningen), daarna foto’s die ik gistermorgen (donderdag 6 februari jongstleden) maakte bij het tunnelgebeuren:

weekbericht WEEK 6
Terugblik (week 6)
De bouw loopt voorspoedig. De voor deze week geplande activiteiten zijn afgerond. Door het fantastische weer kon er zelfs extra grond worden getransporteerd. Deze grond is op het nieuwe tracé van de N355 gebruikt om de gedempte watergangen te voorzien van voorbelasting. Voorbelasting houdt in dat er met machines een hoeveelheid zandgrond wordt aangebracht. Zo wordt extra gewicht op de kruisingen van de watergang met de toekomstige weg aangebracht en wordt maximale zetting in de ondergrond gewaarborgd. Zetting is het proces waarbij grond wordt belast en daardoor samengedrukt. Water en lucht worden dan uit de grond geperst.
De fietsers kunnen weer over het tijdelijk fietspad (asfaltweggetje Van Starkenborghkanaal, tussen Noordhorn en Den Ham).

Werkzaamheden volgende week (week 7)
Maandag start het grondwerk voor de landhoofden van de brug aan de zuidzijde. Tegelijk wordt grond als voorbelasting boven de kruising van de watergangen aangebracht.
Voor het plaatsen van de ankers van de pijler aan de zuidzijde wordt een stalen scherm aangebracht. De ankers zorgen ervoor dat de damwand niet bezwijkt. Zodra het grondwerk klaar is wordt de hei-installatie aangevoerd om de palen van het landhoofd te heien. Aan de noordzijde worden de heipalen aangebracht. De betontimmermannen plaatsen volgende week de bekisting. De ijzervlechters brengen het stalen vlechtwerk voor het betonstorten aan.
Maandag worden de wanden aan de oostzijde van de tunnelbak gestort. Dinsdag worden de wanden aan de westkant gestort. Er zijn dus maandag en dinsdag veel vrachtwagens (“betonmixers”) in Noordhorn te spotten. Tijdens het storten van beton zitten de timmermannen overigens niet stil. Zij bereiden elders het vlechtwerk voor en brengen ijzerwerk aan.
Het werk aan de bochtverruiming is klaar. Aanstaande vrijdag wordt het werk met een peilboot nagemeten. Afwijkingen zijn niet te verwachten, omdat de graafmachines met zeer moderne GPSbesturing werken. Mochten er toch afwijkingen zijn, dan wordt er volgende week nog gewerkt aan de bochtverruiming.
Ter hoogte van de brug van Aduard start één kraanschip met het baggeren richting Zuidhorn. En ook bij de brug van Zuidhorn wordt een kraanschip ingezet voor het baggerwerk. De vrijgekomen grond wordt gebruikt voor de grondterpen voor de nieuwe brug.

Doorkijk
De productie van de liggers voor de brug en de onderdelen van de veetunnel is gestart. Dit gebeurt in de fabriek. Ook hier verloopt alles volgens planning. Dankzij het mooie weer liggen alle werkzaamheden op schema.

Contactpersoon GMB en noodnummer
De inloopmiddag is maandag van 14.00 uur tot 17.00 uur bij het hoofdaannemersbedrijf GMB aan de Industrieweg 5 te Noordhorn. Janko Haaksema (GMB) is voor suggesties en klachten bereikbaar op telefoonnummer 06 – 53 58 71 59 of per mail via: gmbprojectzuidhorn@gmb.eu.

IMG_5338 verkl
Als ik donderdagmorgen bij de tunnelkuip oost een kijkje neem, en flink wat kiekjes met de lutje Canon, wordt er gewerkt aan de “ontkisting” van de muren in segment 4, de buitenkant. De panelen aan de binnenkanten zijn al weer gebruikt voor de muren verderop.
IMG_5340 verkl
Zo ziet de overzichtsfoto eruit: De bekistingswanden worden gestapeld. En dat gaat toch niet zo makkelijk…. Op de achtergrond de bekiste wanden die komende maandag worden volgestort met beton. Of er dan ook bij de kelder nog beton aan te pas komt? (Vandaag maak ik geen foto’s: Te donker en nat…)
IMG_5341 verkl IMG_5342 verkl
De ‘ontkisting’ aan de noordkant. Er moet ‘van alles’ worden losgemaakt voordat een paneel kan worden ‘weggetakeld’. Komt ie op een keurige stapel, vier bij elkaar. Die worden dan als pakket naar een andere plek gehesen, neem ik aan.  Zullen ongetwijfeld nog weer nodig zijn, aan deze of gene kant…
IMG_5343 verkl
Er is voortdurend contact met de kraanmachinist, radiografisch (?). De kraanbestuurder kan zelf niet over de zuidwand heen kijken, ziet dus niet precies wat er gebeurt…..
IMG_5344 verkl IMG_5346 verkl
IMG_5347 verkl IMG_5348 verkl
Nee, nog niet naar tevredenheid….
IMG_5350 verkl IMG_5351 verkl
IMG_5352 verkl IMG_5355 verkl
Eigenlijk moet de bovenste nog een tikkie opschuiven…..
IMG_5356 verkl
Zo ziet het er donderdagmorgen aan de noordwestkant uit. Wacht, we zoomen even in….:
IMG_5357 verkl
Deze wanden lijken me wel zo ver, dat ze komende dinsdag kunnen worden volgestort met beton!
IMG_5358 verkl
Terug bij de tunnelkuip aan de oostkant, net op tijd om te zien hoe een bekistingspaneel van de muur wordt ‘afgeplukt’….
IMG_5363 verkl
Daar zweeft ie al…. Bedoeling is dat het paneel op die andere twee komt te liggen. Bezwarende omstandigheid: De kraanmachinist kan niet goed zien wat er tussen de muren gebeurt….
IMG_5364 verkl
Wat nu??!
IMG_5367 verkl IMG_5368 verkl
De een neemt het paneel in ontvangst, de ander kijkt al vast hoe het volgende paneel kan worden losgemaakt…. In inderdaad, de wanden zijn inmiddels alle ‘ontbloot’….

©foto’s: jan blaauw, 6 februari 2014 (Canon Powershot A495)
Beelden van donderdagmiddag 6 februari (met de grote Canon..) op www.bloeiendonkruid.com



Geplaatst in Noordhorn (regio), Noordhorn actueel, Zuidhorn | Tags: , , | 1 reactie

NOORDHORN: Bekistingswandolie + Zuidhorner mosterd – Reacties Fré Bisschop en Theo van Hoogen

Altijd prettig, als er reacties komen! De eerste, van Fré Bisschop, naar aanleiding van de volgende foto:
IMG_5286 verkl
De reactie van Fré:
Even over je laatste foto, waar de bekisting van de wanden wordt schoon gemaakt… alle bekisting wordt behandeld met bekistingsolie. Dit is een olie die er voor zorgt dat de bekisting niet vast komt te zitten aan de gestorte beton. Als dit niet wordt gebruikt, kan er gedeeltelijk beton op de bekisting vasthechten en is het beton beschadigd.
O ja, de dilatatieband, die een grote overlengte heeft, wordt rond gelegd om ook in het dek te worden mee gestort.”
Fré

De tweede reactie is van Theo van Hoogen (Norg) naar aanleiding van deze oude foto:
AfslagZuidhorn N355
We laten Theo aan het woord:
Prachtige zwart/wit foto met zicht op Noordhorn.
Het grote witte pand links, is het woonhuis van de familie Luth, bekend van de mosterd maalderij en grutterij de Zevenster.
Mijn vader vertelde, dat het huis leek op een klein station.
De mosterd potjes van Luth waren met zegellak afgesloten.
Om de potjes te openen, moest men met het heft van een mes de lak stuk tikken.
Zelfs mensen uit Norg(vooral in oorlogstijd) brachten haver naar de maalderij en kregen het als havermout terug.
groeten,
Theo van Hoogen

Fré en Theo, bedankt voor de toelichting!!

Geplaatst in Herinneringen, Noordhorn actueel, Noordhorn Toén, Zuidhorn | Tags: , | Plaats een reactie

NOORDHORN verandert: Tunnelbouw N355 – Beton, maar ánders…. Foto’s 4 februari 2014 (deel 1)

Het is inmiddels woensdagmiddag 5 februari, kwart over twee. Het is zonniger dan was voorspeld, en zo is het goed…. Vanmorgen al het heien gehoord en het gescharrel in de tunnelkuip oost bekeken. Maar eerst de foto’s van gisteren, dinsdag 4 februari jongstleden. De dag dat er beton werd aangevoerd, maar anders dan bij het vullen van de ruimte tussen de bekistingswanden…. Vloer cq. plafond van de kelderruimte? In ieder geval per betonkubel via de super hijskraan, met een enkele Kijlstra-auto als leverancier:
IMG_5261 verkl
De situatie toen ik kwam aanlopen. De attente kraanmachinist op zijn post, twee betonmedewerkers bij het vullen van de kubel vanuit de Kijlstra-auto.
IMG_5263 verkl
Overzicht over de tunnelkuip oost. Een groot deel van de gestorte wanden is al ontdaan van de bekisting die keurig wordt gereinigd en binnenkort weer bij andere wanddelen dienst kan doen… Bij het keldergedeelte zijn de steunbuizen nog steeds aanwezig.
IMG_5264 verkl
Inzoomen kan wel met de lutje Canon, maar het is kwalitatief minder dan bij zijn grote broer. Toch valt het mee, begunstigd door het mooie middagweer. Goed overzicht in de tunnelruimte: Wat kan er weg, wat dient er te blijven?
IMG_5266 verkl
De blauwe kubel verschijnt in beeld! Op weg naar het keldersegment. Legen, en glad strijken…..
IMG_5268 verkl
Hier is de ‘ontkiste’ noordwand (binnenkant) goed te bekijken. Ook schoongemaakt? (Gezien de vochtvlekken op de vloer…)
IMG_5270 crop verkl
De kubel is leeg en gaat terug naar de Kijlstra-wagen om opnieuw te worden gevuld. In (wat ik inschat als) segment 2 wordt de zuidwand nog ‘bewapend’. Daarna kan ook daar de bekisting worden aangebracht.
IMG_5274 verkl
Even naar de andere kant gelopen, naar de tunnelkuip noordwest, de delen 6 tot en met 10… De acrobaten van maandag blijven nu binnen het hekwerk om “iets technisch” te doen….. De schuine wanden lijken me toch ingewikkelder om te bouwen….
IMG_5276 verkl
Overzichtsfoto van de tunnelkuip noordwest. Het zij nog maar eens gezegd: Tot aan de schuine wanden wordt de tunnel overdekt. Vanaf de schuine wanden blijft de lucht zichtbaar…
IMG_5277 verkl
Terug bij tunnelkuip oost, waar juist een kubel beton in ontvangst is genomen. Kijk, de kubel wordt geleegd!
IMG_5281 verkl
Hier komt de lege kubel terug bij het “ontvangstcomité” in de bovenwereld. Goed neerzetten/neerleggen en dan maar weer….VOL!
IMG_5285 verkl
De plek bij de Kijlstra-auto waar de kubel hervuld wordt en waar goed wordt gelet op de regie van de kraanmachinist…
IMG_5286 verkl
De bekistingswanden die van de muren zijn gehaald, worden goed schoongemaakt. Ze moeten helemaal vlak blijven, voor een probleemloze volgende bekisting.

©foto’s: jan blaauw, 4 februari 2014 (Canon Powershot A495)
Wordt vervolgd! Deel 2 komt op www.bloeiendonkruid.com

Geplaatst in Noordhorn (regio), Noordhorn actueel, Zuidhorn | Tags: | Plaats een reactie

NOORDHORN-Zuidhorn: Afslag N355, de vroegere Rijksstraatweg – Toen en NU……

Meer (actueel) Noordhorn???!!   www.bloeiendonkruid.com

Even een korte, ándere blog. De uitmonding van de Zuidhorner Gast op de N355, de vroegere Rijksstraatweg.  Zicht op de brug over het Van Starkenborghkanaal, de kerktoren van Noordhorn is in de verte zichtbaar. De zwart-wit foto is uit de jaren zestig, vermoed ik… De kleurenfoto is van januari 2014:
AfslagZuidhorn N355
IMG_5135 verkl

Misschien is het leuker om ze naast elkaar te zetten, maar dan wel kleiner:
AfslagZuidhorn N355 verkl IMG_5135 verkl2

©kleurenfoto: jan blaauw, januari 2014
zwart-wit foto: nalatenschap Leendert Meijer

Geplaatst in Noordhorn (regio), Noordhorn actueel, Noordhorn Toén, Zuidhorn | Tags: | 1 reactie

NOORDHORN verandert: Wegverlegging N355 – Tunnel + NVH-brug – Foto’s 3 februari 2014 (deel 2)

Qua licht een prachtige dag, al maken de scherpe contrasten het af en toe moeilijk ‘evenwichtige’ foto’s te maken…. Vanmiddag er toch even op uit met de grote Canon, langs de tunnelbouw en daarna naar de bouwplaats van de NVH-brug (nieuw, vast en hoog….) En maar kijken, en maar knippen…. Impressies:
IMG_2718 verkl
Tussen de gestorte wanden is keurig opgeruimd. Wordt dit materiaal allemaal afgevoerd en elders hergebruikt? De zeildoeken bijvoorbeeld…
IMG_2719 verkl
De gestorte wand aan de noordkant van tunnelsegment 4. (Er zijn in totaal 10 tunneldelen…) De dilatatie band is goed zichtbaar. Nauwelijks voor te stellen dat de gestorte wand een halve meter dik is…. (Maar je verkijkt je heel gauw op de afmetingen, als je op afstand de tunneltoestand in ogenschouw neemt…)
IMG_2720 verkl
De tunneldelen 4, 3, 2, 1…. (Of moet 1 nog worden uitgegraven, daar waar de bult grond ligt?) In ieder geval lijkt het keldergedeelte bijna klaar voor nieuwe betonstortactiviteiten… Het speciale zand gelijkmatig verdeeld, daarop bewapening…..
IMG_2722 verkl
De zandlaag moet nog vlakker. Is dat Mulder (blauwe helm) die daarmee bezig is? En dan vloeibare beton erop gespoten, op de vloer, niet op Mulder…..
IMG_2727 verkl
Afvoer door middel van de grote hijskraan. Bekistingsdelen? In ieder geval uit de tunnelkuip verwijderd naar de begane grond, bóven….
IMG_2730 verkl
Even fotografisch ‘gluren’ vanaf de noordwestkant….
IMG_2732 verkl
Aan de overkant in de tunnelkuip noordwest is deze ‘artiest’ bezig met zijn evenwichtskunde. En daarbij geeft hij met zijn vrije hand aanwijzingen aan de kraanmachinist, die hem ook nog eens aan het lachen maakt….. Het is een zonnig-vrolijke maandag, om in te lijsten!
IMG_2734 verkl
Een andere tunnelwerker heeft net een verrassingspakket in ontvangst genomen. Of is het andersom? Maakt deze kuipbewoner er zelf een pakket van dat moet worden weggetakeld?
IMG_2738 verkl
Aan de tegenover staande wand werken ook al luchtacrobaten…. Nee, dit is niks voor mij, deze ‘leerling’ houdt beide voeten op de grond…..
IMG_2742 verkl
Hier wordt op hoog niveau een duet uitgevoerd, met hulpstuk… Dat hulpstuk lijkt me nodig om bekisting aan te bevestigen.
IMG_2743 verkl IMG_2744 IMG_2745 verkl
Deze werknemer bevestigt een riem om zijn middel, met een gereedschapstasje. (Veronderstelling van mij…) Hij staat op de steiger die eerder op de kant in elkaar is gezet en hier naar toe is ‘gevlogen’…..
IMG_2748 verkl
Zonovergoten overzichtsfoto van tunnelkuip noordwest…. (Delen 6 t/m 10….) Hier is nog heel wat werk te doen!

Wordt vervolgd op www.bloeiendonkruid.com
©
foto’s: jan blaauw, 3 februari 2014 (Canon EOS D400, Tamronlens 28-200)

Geplaatst in Noordhorn (regio), Noordhorn actueel, Zuidhorn | Tags: | Plaats een reactie

NOORDHORN verandert: Wegverlegging N355 – Tunnel + NVH-brug – Foto’s 3 februari 2014 (deel 1)

Eerst even het volgende:
De maker van de twee weblogs www.noordhorntoenennu.com  en www.bloeiendonkruid.com  is dezelfde: JanB…… Beide weblogs vullen elkaar zoveel mogelijk aan. (Vanmiddag bleek tijdens een gesprek met een werker en een belangstellende dat de een alleen naar de ene weblog, de ander alleen maar naar de andere weblog keek, en dat is jammer….)

Of ik een leerling Bouwkundige ben, zoals volger Fré Bisschop mij gekscherend in zijn bericht van vanmiddag betitelde…. Feit is wel dat ik sinds het begin van het Project Werkzaamheden Noord- en Zuidhorn geïnteresseerd kijk naar alles wat er gebeurt: rotonde, tunnel, nieuwe weg, nieuwe brug….. Mijn voorkennis is bijzonder beperkt, vandaar dat ik blij ben met elke deskundige aanvulling!
Wat schreef Fré?
“Volg je dagelijkse fotosessie en zo had ik toch kijk op de tunnelbouw. (Nieuwe knie…) Echter vanmiddag even bij de tunnelbouw geweest en heb toen wat vragen gesteld aan een voorman of uitvoerder van de bouw.
A. Wanneer worden de gestorte wanden ontkist? Antwoord: Als het volgende segment dicht kan, worden de bekistingswanden van de gestorte wanden daar opnieuw gebruikt.
B. Hoe dik zijn de gestorte wanden? Antwoord: 50 cm dik!
C. Wanneer gaat de tijdelijke weg naar het dorp eruit? Antwoord: Als het dek over de gestorte wanden op sterkte is wordt de toegang naar het dorp daarover gelegd. Dan kan het laatste stuk tunnel worden ontgraven.

Dan nog een interessante, aanvullende opmerking van Fré Bisschop:
“Jan, je moet ook even kijken hoe de verschillende segmenten op elkaar aansluiten. Dit gebeurt namelijk met een dilatatie band. De krimp wordt daarmee opgevangen en dan zullen de betonwanden niet scheuren. Misschien even een detailfoto maken…”
En de groeten van Fré, met dank van mijn kant! Toevallig had ik er vanmiddag iets bij…..:
IMG_2755 crop verkl
Dit detail komt van de volgende foto:
IMG_2754 verkl
Tunneldeel 4 met de gestorte wanden, beide nog bekist. Bij beide uiteinden zijn de dilatatie banden goed te zien. Fré Bisschop geeft daarbij nog de volgende aanvulling:

“Ja, dat is de dilatatie band, de helft wordt in de ene wand gestort en de andere helft in de aansluitende wand, en tussen beide betondelen komt een ruimte om deze later op te vullen met kit.
Hierbij even een schets hoe het in het werk er uit moet gaan zien:
Dilatatievoeg

En zo leer ik steeds weer en wie weet menig bezoeker van deze weblog ook!

©foto’s: jan blaauw, 3 februari 2014 (Canon EOS D400, Tamronlens 28-200)
©tekening: fré bisschop (noordhorn)

Geplaatst in Noordhorn (regio), Noordhorn actueel, Zuidhorn | Tags: | Plaats een reactie

NOORDHORN verandert: Tunnelbouw en bochtverruiming – zaterdag 1 februari 2014

Een afknapper, de eerste dag van de sprokkelmaand, vooral ’s morgens. Een druilerige, huilerige toestand met die regen die niet zo veel leek te betekenen, maar waarvan je wel doornat werd….. Toch nog wat boodschappen gedaan en in het voorbijgaan de paar schoonspuiters van de tunnelbekistingswanden op de foto gezet. Noodzakelijke zaterdagmorgenwerkzaamheden, voor hen.
’s Middags werd het gelukkig beter en konden we toch nog de ruime Mokkenburgronde lopen. Vogelrijk gebied, de meeste levend, een enkele dode verkeersslachtoffer…

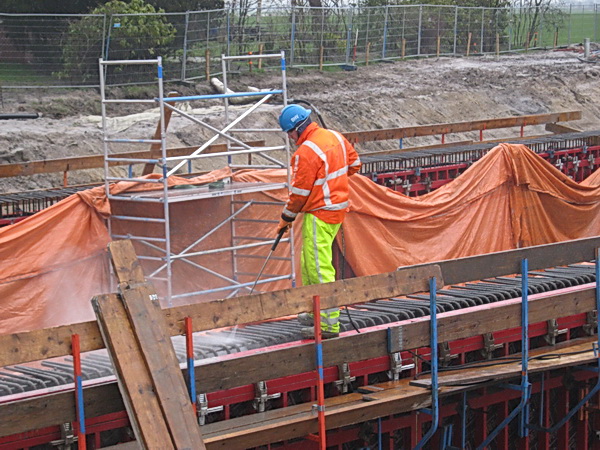

IMG_5248 verkl
Schoonspuitwerkzaamheden op de zaterdagmorgen na de betonstortvrijdag…..

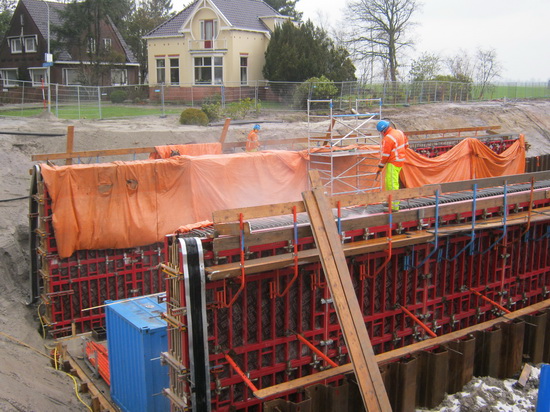

IMG_5251 verkl
Elke wand zijn eigen spuiter, in de februariregen…..

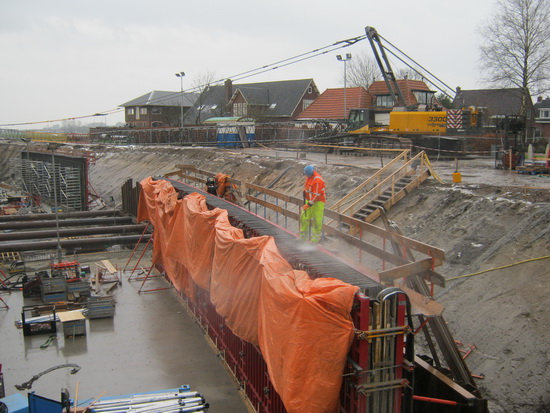

IMG_5252 verkl
Ander fotografenstandpunt, nu met de gestreken giek van de super hijskraan op de achtergrond.
IMG_5254 verkl
Het gebied van de bochtverruiming in het Van Starkenborghkanaal. De nieuwe bermbeveiliging links is goed zichtbaar. Wat ligt daar aan de rechterkant??!
IMG_5253 verkl
Een dode meerkoet, verkeersslachtoffer?
IMG_5255 verkl
Meer geel dan oranje boeien die de vaarroute markeren richting de spoorbrug. Links is nog een kanaalgedeelte dat nog moet worden uitgebaggerd.
IMG_5257 verkl
Van oost naar west… Links op de achtergrond ligt de “Progress” met een grijper van Martens en Van Oord aan boord. Wordt hiermee de komende week in dit kanaaldeel gebaggerd?
IMG_5260 verkl
Kijk, deze binnenvaarder (naam helaas vergeten…) houdt zich keurig aan de uitgezette vaarroute….

©foto’s: jan blaauw, 1 februari 2014 (Canon Powershot A495)

Geplaatst in Noordhorn (regio), Noordhorn actueel, Zuidhorn | Tags: , | Plaats een reactie

NOORDHORN verandert: Vrijdag 31 januari 2014: Betonstortdag tunnelkuip oost (1)

Ook vrijdag 31 januari 2014 werd een stralende winterdag! ‘s Morgens nog enkele graden onder nul, maar van verschillende GMB-kanten was me de dag ervoor verzekerd dat er beton zou worden gestort. Eerst  de wanden van compartiment 4 (waarover binnen afzienbare tijd de weg tussen Noord- en Zuidhorn wordt gelegd), daarna nog de vloer van de noordelijke pijler op de bouwplaats van de nieuwe, vaste, hoge brug!
“We beginnen om 8 uur…!” Ik keek argwanend naar de GMB-woordvoerder. “Als je maar niet denkt dat ik hier dan aanwezig ben!” Onrustig word je er wel van…. Vrijdagochtend dus op tijd naar de warme bakker in het grootdorp, geplande gelegenheid om te kieken bij het betonstorten:
IMG_5181 verkl
Het daglicht is pril aanwezig, achter de huizen aan de oostzijde van de Langestraat Zuid verschijnt de zon, bleekjes. Er wordt al volop gewerkt op de bouwplaats van de tunnel, zo te horen….
IMG_5183 verkl
Onder de giek van deze oranje grijper (heeft niets te maken met de verjaardag van Prinses Beatrix…) door kun je de stortbegeleiders ontwaren. Zoals is voorgeschreven: opvallend jack, degelijke helm….
IMG_5185 verkl
Bij beide wanden telkens twee betonstorters (kijk, die ene is al in een goed humeur begonnen, zwaait naar de cameraman!) die gekwalificeerd publiek uit eigen gelederen op de kant hebben staan. Ze trekken zich er niks van aan….
IMG_5189 verkl
In het midden de buis (uiteinde van de slurf van de betonpomp) waardoor het beton in de ruimte tussen de bekistingswanden wordt ‘geblazen’. De beide stortbegeleiders zorgen ervoor dat het beton goed ‘doorzakt’ tussen de gevlochten staaldraden, er moeten geen luchtbellen in blijven zitten. De donker geklede man op de achtergrond? Dat is de stuurman van de betonpomp, hij heeft de vingers aan de knoppen.
IMG_5192 verkl
Zo ziet het totaalplaatje er uit! Van de kou valt weinig te vrezen. Bovendien is er dooi op komst en worden de wanden na het volstorten weer toegedekt met de zeildoeken en de planken.
IMG_5195 verkl
Zo wordt er geconcentreerd gewerkt. Af en toe wordt de buis even gestuurd, voor een gelijkmatige verdeling. Ook de man met het kastje houdt een en ander nauwgezet in de gaten.
IMG_5200 verkl
Dit is de hengel van de betonpomp, door mij getypeerd als ‘slurf’. (Ik hoop niet dat de machine zich aangesproken voelt…) Een groot bereik, noodzakelijk in deze betonstortpraktijk.
IMG_5201 verkl
Foto vanaf de zuidkant (ik moet immers door naar de bakker…). Duidelijk te zien dat het imponerende apparaat van Faber is…
IMG_5204 verkl
En de elkaar aflossende rijdende betonmolens zijn van Kijlstra, kan niet missen…. De achterste auto heeft zijn vracht gelost, de chauffeur van de voorste auto maakt zich op om de plaats van zijn collega in te nemen. Alles vlot achter elkaar en toch in een ontspannen sfeer!
IMG_5207 verkl
Ja, via deze trechter leegt de betonauto zijn roterende reservoir in de betonpomp die het doorstuurt via de slurf naar de wanden van de tunnel….
IMG_5208 verkl
Als ik terugkeer met een fietstas vol heerlijke broodproducten, staat de stuurman ‘aan wal’, de beste die kon worden gerekruteerd!
IMG_5211 verkl
Het storten gaat nog steeds door, een niet te onderbreken proces, later maar een extra bak koffie…..

©foto’s: jan blaauw, 31 januari 2014 (Canon Powershot A495)
WORDT VERVOLGD op www.bloeiendonkruid.com

Geplaatst in Noordhorn (regio), Noordhorn actueel, Zuidhorn | Tags: , | Plaats een reactie

NOORDHORN verandert: Reactie Frits Mesker + Weekbericht Yvonne Arnst (Prov. Groningen)

Meer Noordhorn???!!   www.bloeiendonkruid.com

Eerst het woord aan Schippersstraat-aanwonende en buurtbewoner wat het tunnel-en-rotonde-gebeuren aangaat: Frits Mesker (gepensioneerd na een loopbaan van suikerlaborant tot treinmachinist):
Dag Jan,
Vragen staat vrij is mij geleerd en daarom ben ik vanmiddag gaan vragen omtrent de tankauto’s (van Kooiker zuigtechniek; JB). Deze auto’s worden in dit geval geladen met vulzand, ander zand was beter te verwerken maar voor dit doel minder geschikt. Het wordt gebruikt om onder zeer hoge druk het opvullen van de buitenkant van de fundering en wanden te bewerkstelligen. Dit zand mag niet vochtig zijn daar anders de slangen verstopt raken, wat gisteren dus het geval was….  Vandaag werken ze met andere auto’s welke gelost worden met een transportband. Het was allemaal niet nodig geweest, als er gebruik gemaakt kon worden van de grote kraan, maar die is gepland voor andere zaken. De bouw zou versneld  kunnen worden, indien men  de werktijden aan zou kunnen passen, maar dat is niet toegestaan in verband met klachten over geluidoverlast. Zo zitten de Duitse ijzervlechters te niksen op de zaterdag. Liever zouden ze een zaterdag doorwerken en het volgende een lang weekend naar huis…. IJs- en wederdienende zal er morgen
(vandaag dus, vrijdag 31 januari 2014; Frits zijn bericht was al van een dag eerder…JB)  beton gestort worden.Een paar foto’s komen via de andere mail.”

De foto’s van Frits:
FrM DSC_0021
Opslag vulzand

FrM DSC_0020
Links de steigers die later in de tunnelkuip noordwest worden gehanteerd bij het werk aan de wanden.
FrM DSC_0018
In het midden wordt een deel van een bekistingswand naar de tunnelkuip getakeld.

Frits, bedankt!
Dan het weekbericht van de Provincie Groningen (Weg- en waterbouw), opgesteld en verzonden door Yvonne Arnst:

Weekbericht week 5
31 januari 2014

Wat gebeurde er de afgelopen week (week 5):
Ondanks sneeuw en ijzige kou zijn de voor deze week geplande werkzaamheden afgerond.
De betegeling van het fietspad is hersteld. De damwandkuip aan de zuidkant en de beschoeiing aan de noordkant van de brug zijn geplaatst.
Vandaag, vrijdag 31 januari, worden de wanden aan de oostzijde van de tunnel gestort. Dit betekent wel dat er zaterdag 1 februari van 9 tot 12 uur wordt gewerkt op deze locatie.
De bekisting van de wanden moet worden schoongespoten. Daarvoor worden geen zware machines ingezet.
Het werk aan de bochtverruiming, ter hoogte van het industrieterrein Noordhorn (geen baggeraar te bekennen…. Wel voorbij Noordhorner Tolhek begreep ik van dorpsbewoner Klaas Veenstra; JB), gaat nog altijd gestaag verder, ook de komende weken.
Werkzaamheden volgende week (week 6)
Bekisting en vlechtwerk voor de vloeren van de tunnel worden de komende week aangebracht.
Maandag 3 februari worden de heipalen voor het landhoofd van de brug aangevoerd. Daarvoor wordt het asfaltweggetje Van Starkenborghkanaal Noordzijde, tussen Noordhorn en Den Ham, volledig gestremd voor het wegverkeer (tussen 8:00 en 16:00 uur die dag). (Bedoeld wordt dus de kanaalweg…; JB)
Aan de noordzijde van de nieuwe brug wordt de bouw van de pijler voorbereid en wordt geheid voor de landhoofden. En aan de zuidzijde wordt het aanbrengen van de fundering voorbereid. Verder wordt de damwandkuip (bouwput) verstevigd met ankerstangen.

Doorkijk
Hoe de komende periode er qua werkzaamheden uitziet, is voor een groot deel afhankelijk van het weer. Een planning voor de langere termijn is dan ook lastig te geven.
Contactpersoon GMB en noodnummer:
De inloopmiddag is maandag van 14.00 uur tot 17.00 uur bij het hoofdaannemersbedrijf GMB aan de Industrieweg 5 te Noordhorn.
Janko Haaksema (GMB) is voor suggesties en klachten bereikbaar op telefoonnummer 06 – 53 58 71 59 of per mail via: gmbprojectzuidhorn@gmb.eu.

Geplaatst in Noordhorn (regio), Noordhorn actueel, Zuidhorn | Tags: | Plaats een reactie

NOORDHORN verandert: Wegverlegging N355, nieuwe brug, bochtverruiming, tunnel…. Foto’s 30 januari 2014 (1)

Koud? Ja, maar vandaag in ieder geval een prachtige winterdag! Vanmorgen gewandeld, vanmiddag op de Batavus langs de bouwput van de nieuwe, vaste, hoge brug, de tunnelbouwputten en de bochtverruiming ten westen van de spoorbrug. (Waar overigens alleen bermbeveiligingsactiviteiten zichtbaar waren…) Bij het kanaal even gesproken met Kees Kranenburg, een van de GMB-aanvoerders. Deskundige toelichting bij het graaf- en stampwerk, en: “We gaan morgen wel beton storten!!” Zowel in de tunnelkuip aan de oostkant, als bij het kanaal rond de noordelijke pijler. “Ja maar, die vorst dan..”?!” “Stelt niet zo veel voor, die kunnen we wel hebben!”
IMG_2449 verkl
Koud, dat wel, een scherpe oost/zuidoostenwind, maar toch maakte de zon het verschil met de tegenvallende woensdag. Nevel aan de oostkant van Noordhorn, verleent een aparte sfeer aan het landschap met schapen op de voorgrond.
IMG_2448 crop verkl
Meer naar rechts een blauwe reiger in het gezelschap van drie wollige viervoeters.
IMG_2450 verkl
Via de Spanjaardsdijk Noord naar het Van Starkenborghkanaal, naar de bouwplaats van de nieuwe, vaste, hoge brug in de N355. Hier dreigde ik ogen tekort te komen…. Wat een bezigheden! Een modderschuit (“Progress”) wordt geleegd  met behulp van twee langarmige grijpers. Een auto van Zwama (Grijpskerk) staat rechts op zijn vracht te wachten. Links aan de overkant de plek waar een metalen damwand wordt aangebracht door de werkers van KNOL (Akkrum).
IMG_2453 verkl
Met forse happen wordt de Zwama-laadbak gevuld. Vol? Even een korte claxon-stoot, rijden maar!
IMG_2466 verkl
De chauffeur? Even een vlekje wegwerken??! Je kunt hier maar beter geen schuiver maken….
IMG_2470 verkl
Hoogstandje van een Zwama-auto…. Bij het grondlichaam aan de noordkant kan nog steeds blubber worden aangevoerd. En er ligt al ongelofelijk veel….
IMG_2471 verkl  IMG_2472 verkl
Hé, Top rijdt ook wat ritten mee! Andere grond, andere plek van bestemming, elders op het tracé!
IMG_2473 verkl
Nou kan ik waarachtig weer eens niet op het juiste woord komen voor deze veelzijdige tractor, die maar steeds bezig blijft de geloste grond te integreren met/in het talud….  Het is een ………….., géén b……….
IMG_2477 verkl
Het is de dag van de grijpers, de gravers, in verschillende groottes en kleuren. Op deze plaat alleen al vier….. Er waren, als ik goed heb geteld, aan deze kant van het kanaal acht grijpers actief!
IMG_2476 verkl
Een van die acht is de GMB-kraan met, benaming van Jan Thijs de Haan, “de blauwe kapitein”!
IMG_2479 verkl
Blik (en lens) gericht op de overkant! Aan de zuidkant van het kanaal wordt een damwandkuip aangelegd, er gaan metalen platen de grond in, zoals we eerder al zagen bij de plek waar de nieuwe buizen van Gasunie en Enexis werden verzonken (en waar blijkbaar nog steeds iets niet pluis is…..)
IMG_2480 verkl
Werkoverleg tussen kraanmachinist en plateninstampbegeleider….

WORDT VERVOLGD op http://www.bloeiendonkruid.com
